Change Management bei der Softwareeinführung: Dein Praxisleitfaden

Entdecke, wie du mit effektiven Maßnahmen im Change Management Softwareeinführung Widerstand reduzierst und erfolgreich startest.



Richte in den ersten sieben Tagen eine Sandbox-Umgebung ein, lade fünf bis acht Pilotnutzer aus verschiedenen Abteilungen ein und gib ihnen eine einzige, echte Mini-Aufgabe. Das ist die wirksamste erste Maßnahme bei jeder Softwareeinführung. Nicht das Kick-off-Meeting, nicht das 80-seitige Lastenheft.

Warum das zuerst? Frühe Demos reduzieren Widerstand, weil Nutzer das System anfassen, bevor sie Gerüchte hören. Du bekommst echte Rückmeldungen, bevor die Konfiguration feststeht. Und du verhinderst, dass Mitarbeitende eigene Workarounds bauen, die später als Shadow-IT zum Compliance-Risiko werden.

Die ersten 7 Tage, konkret:

Profi-Tipp: Nutze für den Demo-Zugang eine separate Testumgebung mit echten, aber anonymisierten Daten. Pilotnutzer, die mit Dummy-Daten arbeiten, geben oberflächlicheres Feedback. Plane nach jeder Demo-Session eine 15-minütige Retrospektive ein, in der du genau eine Frage stellst: „Was hat dich aufgehalten?“

Inhaltsverzeichnis

Was Change Management bei Softwareeinführungen konkret bedeutet

Change Management bei einer Softwareeinführung bedeutet: Du steuerst aktiv, wie Menschen ihr Verhalten, ihre Prozesse und ihre Zusammenarbeit verändern, damit das neue System tatsächlich genutzt wird. Nicht nur installiert.

Ein auf das Wesentliche reduzierter Schreibtisch, ausgestattet mit modernen Geräten und einigen handschriftlichen Notizen.

Das klingt selbstverständlich. Ist es aber nicht. Praxisberichte zeigen, dass die Mehrheit der Projektmisserfolge nicht an der Technik scheitert, sondern an mangelnder Akzeptanz, schlechter Kommunikation oder fehlender Führungseinbindung. Die ERP-Instanz läuft, aber niemand bucht darin.

Change Management ist die Begleitdisziplin zur technischen Einführung. Während das Projektmanagement sicherstellt, dass das System rechtzeitig und im Budget fertig wird, sorgt Change Management dafür, dass die Menschen dahinter mitziehen. Drei konkrete Beispiele, wie das in Projekten aussieht:

Wer macht was? Projektmanagement vs. Change Management im Vergleich

Die häufigste Ursache für Rollout-Chaos: Projektleiter und Change-Verantwortliche haben dieselben Aufgaben auf ihrer Liste, aber keiner fühlt sich wirklich zuständig. Klare Rollenabgrenzung löst das.

RolleVerantwortungTypische ÜbergabepunkteProjektleiter (PM)Scope, Zeitplan, Budget, technische AbnahmeGo-Live-Entscheidung, SystemabnahmeChange LeadAkzeptanz, Kommunikation, VerhaltensänderungHypercare-Übergabe, Adoption-ReportingSponsor (C-Level)Sichtbare Unterstützung, Ressourcen, EskalationKick-off-Statement, Meilenstein-ReviewsChampions (Key-User)Peer-Support, Feedback-Kanal, lokale SchulungPilotphase, Hypercare, laufender Betrieb

Die Übergabepunkte sind entscheidend. Beim Go-Live-Termin übergibt der PM die technische Verantwortung, aber der Change Lead übernimmt die Hypercare-Steuerung für die ersten vier bis sechs Wochen nach dem Start. Wer das nicht schriftlich festlegt, erlebt, dass beide Seiten davon ausgehen, der andere kümmere sich.

Die Champion-Rolle wird oft unterschätzt. Ein Champion ist kein Trainer und kein Helpdesk. Er ist der erste Ansprechpartner im Team, der Fragen auffängt, bevor sie zum Ticket werden, und der Rückmeldungen strukturiert weitergibt. Bewährt hat sich ein Verhältnis von etwa einem Champion pro 15–20 Nutzer, damit die Belastung realistisch bleibt.

Welches Phasenmodell passt zu eurem Software-Rollout?

Drei Modelle dominieren die Praxis: ADKAR, Kotter und das klassische Vier-Phasen-Modell. Alle drei beschreiben denselben menschlichen Prozess, nur mit unterschiedlichem Fokus.

ModellKernlogikAm besten geeignet fürADKARSequenziell: Awareness → Desire → Knowledge → Ability → ReinforcementIndividuelle Adoption, messbare LernfortschritteKotter (8 Stufen)Organisationsweiter Wandel, Koalitionsaufbau, Quick WinsGroße Rollouts mit vielen StakeholdernVier-Phasen-ModellVorbereitung, Umsetzung, Stabilisierung, VerankerungMittelständische ERP-Projekte, klare Meilensteine

Für die meisten ERP- und Business-Software-Einführungen im Mittelstand empfehlen wir das Vier-Phasen-Modell als Grundgerüst, ergänzt durch ADKAR auf der Nutzerebene. Kotter ist mächtig, aber für Teams unter 200 Personen oft zu aufwendig.

Das Mapping auf die Projektzeitachse sieht dann so aus: Vorbereitung (Monate 1–3), Build und Konfiguration (Monate 3–7), Pilot und Go-Live (Monate 7–10), Verstärkung und Verankerung (Monate 10–13). ERP-Einführungen dauern im Mittelstand oft 10–13 Monate, was diesen Rahmen realistisch macht.

Der kritische Punkt liegt in den Monaten 6–8. Das System ist konfiguriert, aber noch nicht für alle zugänglich. Gerüchte entstehen, Frustration steigt. Praxisbeobachtungen zeigen, dass der stärkste Widerstand genau in dieser Phase auftritt. Die Gegenmaßnahme: Sandbox-Zugänge für eine erweiterte Pilotgruppe öffnen, bevor der offizielle Rollout beginnt. Wer das System schon mal angefasst hat, ist kein Gegner mehr.

Kommunikation, Training, Piloten: Was den Unterschied macht

Kommunikations- und Beteiligungsplan

Ein Kommunikationsplan ist keine Präsentation, die du einmal verschickst. Er ist ein Taktungsplan mit Zielgruppen, Kanälen und Botschaften.

Trainingskonzept

Training ist ein Prozess, kein Event. Die empfohlene Lernkette lautet: Teaser-Video (2 Minuten) → kurze Demo (15 Minuten) → geführte Übung in der Sandbox → erste echte Aufgabe im Produktivsystem → kollegiale Sprechstunde nach einer Woche → Erinnerungsimpuls nach einem Monat. Micro-Learnings mit direktem Feedback sind wirksamer als Ganztagesschulungen, weil das Gelernte sofort angewendet wird.

Pilotstrategien und Champion-Netzwerke

Profi-Tipp: Wähle für den Pilot keine Freiwilligen, die ohnehin technikaffin sind. Nimm bewusst eine gemischte Gruppe: eine Person, die skeptisch ist, eine, die viel Erfahrung mit dem alten System hat, und eine, die täglich mit dem Kernprozess arbeitet. Diese drei Perspektiven liefern dir die wertvollsten Rückmeldungen.

Operative Maßnahmen

Release-Rituale funktionieren. Jedes kleine Update mit einer kurzen Erklärung und einer Kennzahl kommunizieren. Hypercare-Phase nach Go-Live: mindestens vier Wochen, mit täglichem Stand-up zwischen PM, Change Lead und Champions. Eskalationspfad schriftlich festlegen, bevor der erste Fehler passiert.

Detailaufnahme: Hände bereiten sich auf das Training vor

Vom Kick-off bis zum stabilen Betrieb: Deine Timeline

Schulung, Datenmigration und Anpassung machen 50–70 % der Gesamtkosten einer ERP-Einführung aus. Das bedeutet: Wer Change-Aktivitäten als Nachgedanken behandelt, zahlt doppelt.

PhaseZeitfensterKernaktivitätenWer hat den Hut auf?VorbereitungMonate 1–3Stakeholder-Mapping, Prozess-MVP, Datenschutz-Check, Sandbox einrichtenChange Lead + PMBuildMonate 3–7Max. 3 Must-haves pro Sprint, Testpläne, Champion-RekrutierungPM + ChampionsPilotMonate 7–10Pilotgruppe aktiv, Feedback-Loops, TrainingsausweitungChange Lead + ChampionsGo-LiveMonat 10Go/No-Go-Entscheidung, Hypercare-Start, Support-SetupPM + Change LeadVerstärkungMonate 10–13Adoption-KPIs messen, Governance festigen, Lessons LearnedChange Lead + Sponsor

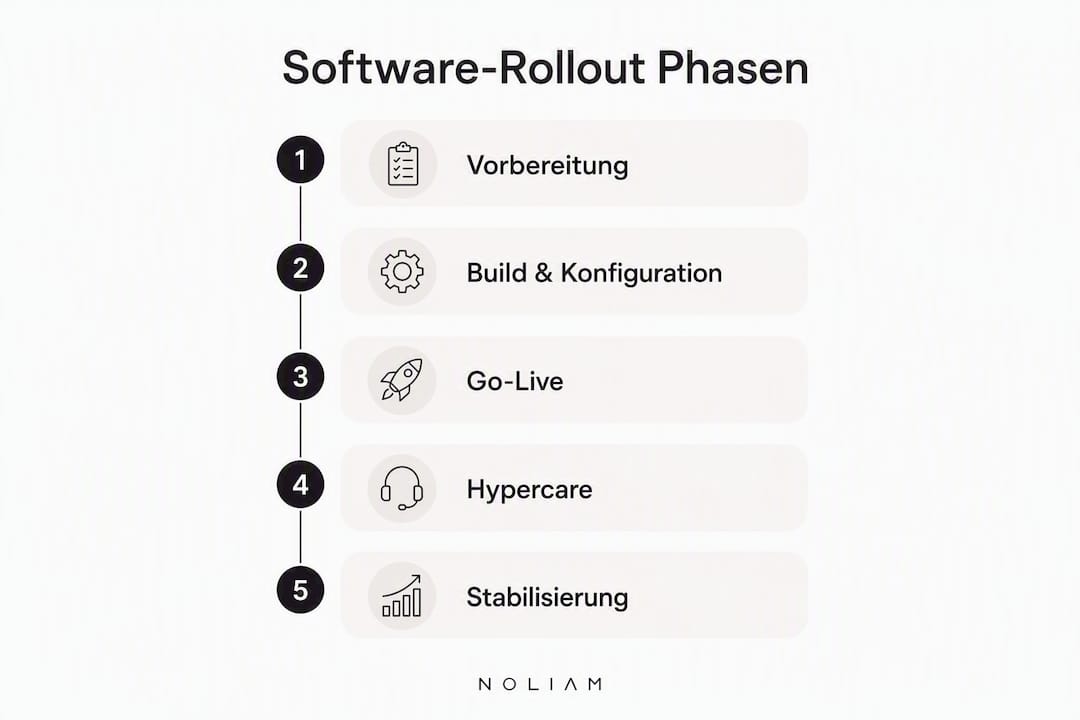

Übersicht der einzelnen Schritte beim Software-Einführungsprozess

Priorisierungsregel gegen Anforderungs-Inflation: Wenn ein Workflow mehr als drei verschachtelte Wenn-Dann-Bedingungen braucht, ist der Prozess zu komplex. Vereinfachen oder aufteilen, bevor konfiguriert wird. Nacharbeiten kosten ein Vielfaches mehr als frühe Vereinfachung. Und: Projekte mit konsequenter Must-have/Should/Can-Priorisierung haben deutlich niedrigere Ausfallraten.

Wie du Adoption und ROI wirklich messbar machst

Primäre Adoption-KPIs

Support-KPIs

KennzahlZielwert (Orientierung)QuelleTicketvolumen (Woche 1 nach Go-Live)Baseline für VergleichHelpdesk-SystemTime-to-ResolutionRückgang um mindestens 20 % bis Woche 6Helpdesk-SystemChampion-InterventionenVerhältnis zu Helpdesk-TicketsChampion-Log

ROI-Betrachtung

Zeit-zu-Wert ist die ehrlichste Kennzahl: Wann arbeitet ein durchschnittlicher Nutzer so produktiv wie vor der Umstellung? Ergänzend: reduzierte Fehlerraten in Kernprozessen und die Verschiebung von Trainingskosten zu Self-Service-Nutzung. Für das Sponsor-Reporting reicht ein einseitiges Dashboard mit drei Zahlen: Adoption-Rate, Ticketvolumen-Trend und First-time-Right-Rate.

Was die Praxis wirklich zeigt: Fallstricke und was dagegen hilft

Widerstand ist Feedback, kein Sabotage

Das Eisbergmodell erklärt, warum Widerstand so schwer zu greifen ist. Sichtbar sind Verweigerung, Beschwerden, langsame Adoption. Unsichtbar darunter: wahrgenommener Kompetenzverlust, Statusangst, Überlastung. Wer zuerst mit Coaching, Sandbox-Zugängen und direkter Unterstützung reagiert, löst mehr auf als jede disziplinarische Maßnahme.



Der stärkste Widerstand tritt typischerweise in den Monaten 6–8 auf, wenn das System konfiguriert wird, aber für die meisten Nutzer noch nicht zugänglich ist. Frühzeitige Sandbox-Demos sind die wirksamste Prävention.

Gegenmaßnahmen mit Priorität

Profi-Tipp: Wenn du merkst, dass dieselben drei Personen bei jedem Meeting die kritischsten Fragen stellen, mach sie zu Champions. Kritiker, die eingebunden werden, sind die überzeugendsten Fürsprecher.

Was du jetzt konkret tun solltest

30-Tage-Plan

Pilot aufsetzen, erste Demos durchführen, Champion-Rekrutierung starten. Stakeholder-Map erstellen: Wer ist betroffen, wer hat Einfluss, wer ist skeptisch? Kommunikationsplan für die nächsten drei Monate schreiben. Sandbox-Umgebung mit echten, anonymisierten Daten befüllen.

90-Tage-Plan

Pilotgruppe auf 15–20 % der Zielnutzer ausweiten. Erste Adoption-KPIs erheben und mit dem Sponsor besprechen. Trainingsausweitung starten: Micro-Learnings für alle Nutzergruppen bereitstellen. Go/No-Go-Kriterien für den großen Rollout schriftlich festlegen.

Go/No-Go-Kriterien für den Rollout:

180-Tage-Plan

Go-Live stabilisieren: Hypercare-Phase aktiv steuern, tägliche Stand-ups in den ersten vier Wochen. Governance-Strukturen festigen: Wer darf was ändern, wer dokumentiert, wer entscheidet? Lessons Learned durchführen und Erkenntnisse für den nächsten Rollout sichern. Teamzusammenarbeit und Motivation nach dem Go-Live aktiv pflegen, weil die Energie nach dem großen Moment oft abfällt.

Wichtige Erkenntnisse

Systematisches Change Management bei der Softwareeinführung entscheidet darüber, ob ein System genutzt oder nur installiert wird, und der Unterschied liegt fast immer in früher Einbindung, klaren Rollen und messbaren Adoption-KPIs.

ThemaDetailsFrühe Einbindung wirktSandbox-Demos in den ersten 7 Tagen reduzieren Widerstand und liefern echte Nutzerdaten.Klare RollenabgrenzungPM steuert Scope und Budget, Change Lead steuert Akzeptanz und Hypercare.Champion-Netzwerk aufbauenEin Champion pro 15–20 Nutzer senkt Helpdesk-Tickets und beschleunigt Adoption.KPIs von Anfang anDAU/MAU, First-time-Right-Rate und Ticketvolumen sind die drei wichtigsten Steuerungsgrößen.Noliam als PartnerNoliam strukturiert Einführungen auf monday.com mit Audit, Fast Foundations und laufendem Admin-Service.

Wie wir bei Noliam solche Projekte wirklich angehen

Die meisten Einführungsprojekte, die zu uns kommen, haben dasselbe Muster: Die Technik ist halb fertig, die Kommunikation hat noch nicht angefangen, und niemand weiß genau, wer für die Nutzerakzeptanz zuständig ist.

Unser Vorgehen beginnt mit einem Clarity Audit: Wir schauen uns an, welche Prozesse wirklich im neuen System abgebildet werden müssen, welche vereinfacht werden sollten, bevor sie konfiguriert werden, und wo die größten Widerstände zu erwarten sind. Das dauert in der Regel eine Woche und liefert eine priorisierte Prozessliste, keine 80-seitige Analyse.

Dann folgt Fast Foundations: Wir bauen die Kernprozesse in monday.com auf, richten Sandbox-Zugänge ein und begleiten die ersten Champion-Sessions. In den ersten 90 Tagen sehen Teams typischerweise, dass Kernprozesse laufen, erste Nutzer eigenständig arbeiten und das Ticketvolumen messbar sinkt. Keine großen Versprechen, nur das, was wir in Projekten tatsächlich sehen.

Was wir nicht machen: ein System konfigurieren und dann verschwinden. Laufende Betreuung über unseren Admin-as-a-Service hält das System aktuell, ohne dass ihr intern eine Vollzeitstelle dafür braucht.

Noliam unterstützt euch konkret bei der Einführung

Wer eine ERP- oder Business-Software-Einführung vor sich hat und nicht von vorne anfangen will, braucht keinen weiteren Berater mit Präsentationen. Ihr braucht jemanden, der die Prozesse kennt, monday.com konfigurieren kann und weiß, wie man ein Champion-Netzwerk aufbaut, das tatsächlich funktioniert.

Noliam

Noliam bietet drei Einstiegspunkte: den Clarity Audit für Teams, die zuerst verstehen wollen, wo sie stehen. Fast Foundations für Teams, die schnell einen funktionierenden Kern brauchen. Und Admin as a Service für Teams, die nach dem Go-Live nicht allein dastehen wollen. Alle drei bauen auf monday.com auf und lassen sich mit Intercom, Slack, HubSpot und Make.com verbinden.

Wenn euer Projekt mehr als 20 Nutzer betrifft, ein ERP oder eine Business-Software eingeführt wird und ihr in den nächsten sechs Monaten live gehen wollt, ist ein Erstgespräch der sinnvollste nächste Schritt. Schaut euch unsere monday.com-Implementierungsservices an und meldet euch direkt.

Empfehlung
